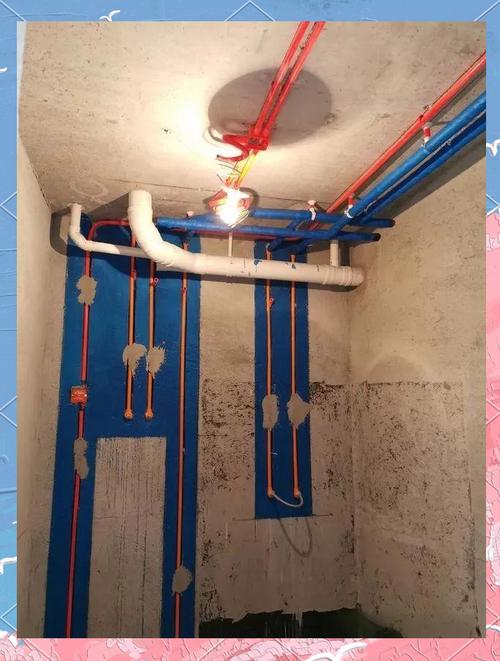

家装水电改造验收要点全面解析 别让隐蔽工程变成隐患工程
水电改造是家装中最重要的隐蔽工程,一旦封槽贴砖,后期维修成本极高,甚至可能危及安全。因此,验收环节必须亲力亲为,严格把关。本文为你系统梳理水电改造验收的核心要点,助你避开常见坑。
一、电路改造验收要点
- 检查电路布线是否规范
- 强弱电分离:电源线(强电)与网线、电视线(弱电)不能穿在同一根管内,平行间距应保持30cm以上,交叉处需用锡纸或金属过桥屏蔽,避免信号干扰。
- 线管弯管:线管转弯应使用弯管器,弧度要大,不能有死弯,确保抽线顺畅。
- 线管固定:每80-100cm用管卡固定,转角处加密,防止后期松动。
- 穿线数量:一根线管内穿线截面积不应超过管径的40%,通常2.5平方线不超过6根,4平方线不超过3根,保证散热和抽换线。
- 检查插座、开关位置与高度
- 对照施工图纸,逐一核对插座、开关的数量、位置和高度。
- 常见标准高度:电源插座距地30cm(隐蔽式)或120cm(台面上方),开关距地130cm,空调插座距地200cm,厨房电器插座距地110cm。
- 特殊区域如卫生间、阳台,插座应加装防溅盒,热水器插座应带开关。
- 检查线路连接与绝缘
- 所有接线必须在接线盒内完成,线管内严禁有接头。
- 用摇表测试线路绝缘电阻,应不低于0.5MΩ。
- 通电测试:合闸后,用相位仪检查每个插座“左零右火上接地”是否正确,开关是否能正常控制灯具。
- 漏电保护:总开关及各回路漏保需测试跳闸功能,按下试验按钮应迅速断电。
二、水路改造验收要点
- 检查管路布局与走向
- 冷热水管应左热右冷,平行间距15cm,避免热量互相影响。
- 水管尽量走顶不走地,便于后期维修;若走地,需确保无接头。
- 管路应横平竖直,减少交叉,交叉处使用过桥弯。
- 打压试验——最关键的一步
- 水路改造完成后,必须进行打压试验。压力通常为0.6-0.8MPa(即6-8公斤),保持30分钟以上。
- 检查所有接头、内丝弯头处有无渗漏,压力下降不超过0.05MPa为合格。
- 打压时业主最好在场,拍照记录压力表数值。
- 检查排水管路
- 排水管坡度要符合要求:直径50mm管坡度2.5%,直径75mm管坡度1.5%,直径110mm管坡度1.2%。
- 做好通水试验,检查排水是否顺畅,有无堵塞、返水。
- 下水管口需临时封堵,防止杂物掉入。
- 地漏应位于最低处,卫生间地面向地漏找坡,不得倒泛水。
- 检查预留口位置与高度
- 淋浴混水阀冷热出水口中心距15cm,且在同一水平线上。
- 马桶给水口距地20cm左右,洗衣机给水口距地110cm,热水器给水口距地180cm。
- 所有出水口应与墙面平齐或略凹,避免后期角阀装不平。
三、验收后的保护与记录
- 拍照存档:对全屋水电走向进行拍照或录像,特别是管线位置、距离墙边的尺寸,标注清晰,避免后期打孔破坏。
- 封槽保护:验收合格后,用水泥砂浆封槽,注意不要空鼓。
- 签字确认:与施工方共同填写验收单,明确责任,留存质保书。
四、常见猫腻与避坑提醒
- 偷换材料:电线、水管品牌与约定不符,非国标产品。建议亲自核对防伪标识。
- 绕线增加米数:故意绕远路,导致费用大增。验收时测量实际用量。
- 线管穿线过多:导致抽线困难,被称为“死线”。务必检查是否能抽动。
- 不做打压试验:水管漏水隐患巨大,坚决要求并监督打压。
水电改造是家的“血管”与“神经”,验收时多花一小时,入住后省心几十年。掌握以上要点,自己就能当半个监理。切记:所有验收合格后再进行下一步工序,别等瓷砖贴好才后悔。
如若转载,请注明出处:http://www.quanlujiaju.com/product/42.html
更新时间:2026-10-22 02:17:45
